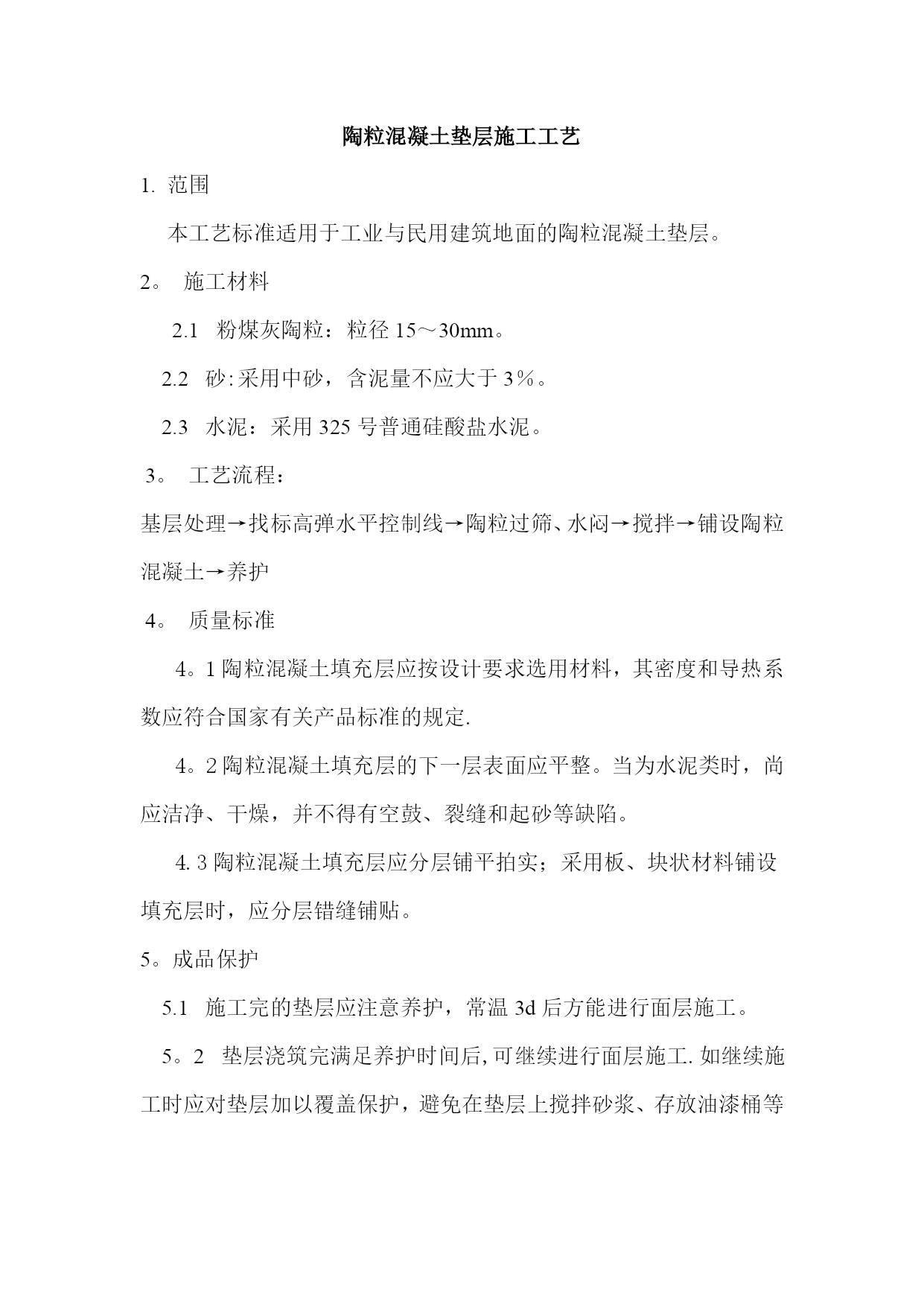

陶粒混凝土施工工艺实用文档(实用文档,可以直接使用,可编辑优秀版资料,欢迎下载)陶粒混凝土垫层施工工艺1.范围本工艺标准适用于工业与民用建筑地面的陶粒混凝土垫层。2。施工材料2.1粉煤灰陶粒:粒径15~30mm。2.2砂:采用中砂,含泥量不应大于3%。2.3水泥:采用325号普通硅酸盐水泥。3。工艺流程:基层处理→找标高弹水平控制线→陶粒过筛、水闷→搅拌→铺设陶粒混凝土→养护4。质量标准4。1陶粒混凝土填充层应按设计要求选用材料,其密度和导热系数应符合国家有关产品标准的规定.4。2陶粒混凝土填充层的下一层表面应平整。当为水泥类时,尚应洁净、干燥,并不得有空鼓、裂缝和起砂等缺陷。4.3陶粒混凝土填充层应分层铺平拍实;采用板、块状材料铺设填充层时,应分层错缝铺贴。5。成品保护5.1施工完的垫层应注意养护,常温3d后方能进行面层施工。5。2垫层浇筑完满足养护时间后,可继续进行面层施工.如继续施工时应对垫层加以覆盖保护,避免在垫层上搅拌砂浆、存放油漆桶等物,以免污染垫层,影响面层与垫层的粘结力,而造成面层空鼓.6。质量记录本工艺标准应具备以下质量记录:6。1水泥出厂合格证。6.2陶粒出厂合格证。6。3现场施工工艺检查确认单。7。安全环保措施7.1在运输、堆放、施工过程中应注意避免扬尘、遗撒、沾带等现象,应采取遮盖、封闭、洒水、冲洗等必要措施.7.2运输、施工所用车辆、机械的废气、噪声等应符合环保要求。砌体施工工艺一、施工准备:1、材料⑴砖:防火隔墙和防火墙采用强度等级不低于A5。0蒸压加气混凝土砌块,砌筑砂浆采用强度等级不低于Ma5.0;厕所、盥洗间、消防泵房、废水泵房、电缆引入室、电缆井道、污水泵房、强弱电房的墙体、墙壁挂重物的房间墙体及公共区的隔墙采用强度等级不低于MU15蒸压灰砂砖,墙体砌筑砂浆采用强度等级不低于M10。⑵混凝土:圈、过梁、构造柱、地梁采用C25商品混凝土。⑶钢筋:圈、过梁、构造柱、拉结筋采用HPB300级、HRB400级钢筋。2、作业条件:⑴地梁浇筑和格构柱钢筋已经施工完毕;⑵砌体砌筑前应调配砂浆,蒸压灰砂砖砌体砂浆的粘稠度50~70mm,蒸压加气混凝土砌块砌体砂浆的粘稠度60~80mm;⑶蒸压灰砂砖在砌筑前1~2天应浇水湿润,湿润后蒸压灰砂砖含水率宜为40%~50%。严禁采用干砖或处于吸水饱和状态的砖砌筑。⑷蒸压加气混凝土砌块在砌筑当天对砌块砌筑面喷水湿润,蒸压加气混凝土砌块的相对含水率40%~50%。⑸砌体施工应弹好建筑物的主要轴线及砌体的砌筑控制边线,经技术部门进行技术复线,检查合格,方可施工。⑹砌体施工:应设置皮数杆,并根据设计要求,砖块规格和灰缝厚度在皮数杆上标明皮数及竖向构造的变化部位;⑺根据皮数杆最下面一层砖的标高,可用拉线或水准仪进行抄平检查,如砌筑第一皮砖的水平灰缝厚度超过20mm时,应先用细石混凝土找平,严禁在砌筑砂浆中掺填砖碎或用砂浆找平,更不允许采用两侧砌砖、中间填心找平的方法。二、工艺流程:弹线→找平→立皮数杆→排砖→盘角→挂线→砌筑及放预埋件→勾缝。三、操作工艺:1、拌制砂浆:⑴根据图纸要求购买专用干粉砂浆,人工加水拌合。⑵砂浆应随拌随用,水泥砂浆和水泥混合砂浆必须分别在拌成后3h和4h内使用完毕。2、组砌方法:⑴砖墙厚度在一砖或一砖以上,可采用一顺一丁、梅花丁或三顺一丁的砌法。砖墙厚度3/4砖时,采用两平一侧的砌法。砖墙厚度1/2砖或1/4砖时,采用全顺砌法.⑵砖墙(砖砌体)砌筑应上下错缝,内外搭砌,灰缝平直,砂浆饱满,水平灰缝厚度和竖向灰缝宽度一般为10mm,但不应小于8mm,也不应大于12mm。⑶砖墙的转角处和交接处应同时砌筑,对不能同时砌筑而又必须留置的临时间断处应砌成斜槎,实心砖墙的斜槎长度不应小于高度的2/3。如临时间断处留斜槎确有困难时,除转角处外,也可留直槎,但必须做成阳槎,并加设拉结筋,拉结筋的数量按每12cm墙厚放置一条直径6mm的钢筋,间距沿墙高不得超过50cm,埋入长度为墙体通长,末端应有90°弯钩。注:抗震设防地区建筑物的临时间断处不得留直槎。⑷隔墙和填充墙的顶面与上部结构接触处宜用侧砖或立砖斜砌挤紧。3、基础地梁:基础墙砌筑前,基层表面应清扫干净,洒水湿润。立模板浇筑C25素砼,混凝土面要高出装修面100mm。4、砖墙砌筑:⑴选砖:砌清水墙应选择棱角整齐、无弯曲裂纹、颜色均匀、规格基本一致的砖。对于那些焙烧过火变色,轻微变形及棱角碰损不大的砖,则应用于不影响外观的内墙或混水墙上。⑵盘角:砌墙前应先盘角,每次盘角砌筑的砖墙角度不要超过五皮,并应及时进行吊靠,如发现偏差及时修整.盘角时要仔细对照皮数杆的砖层和标高,控制好灰缝大小使水平灰缝均匀一致
