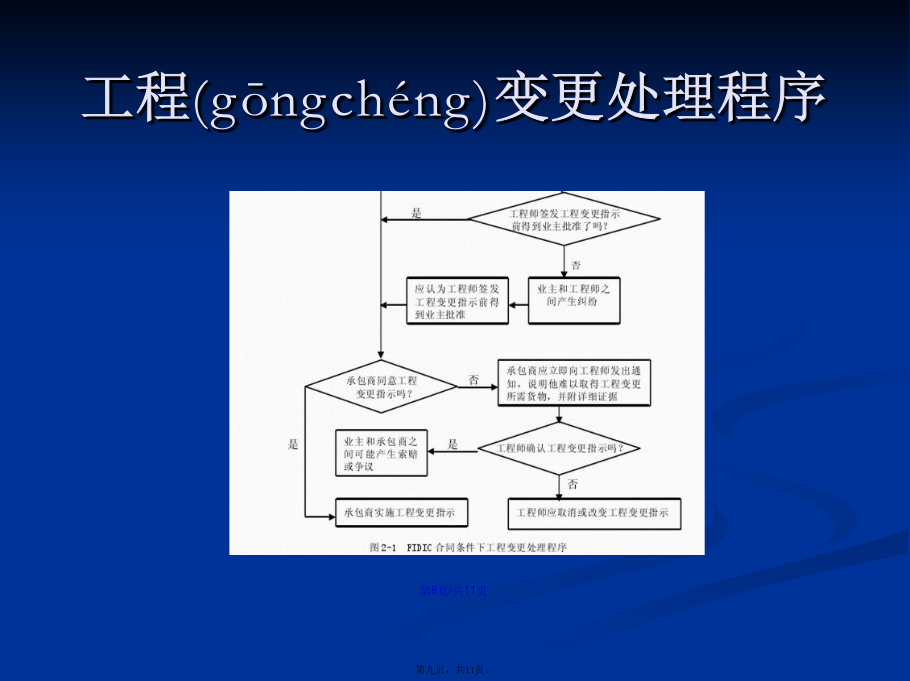

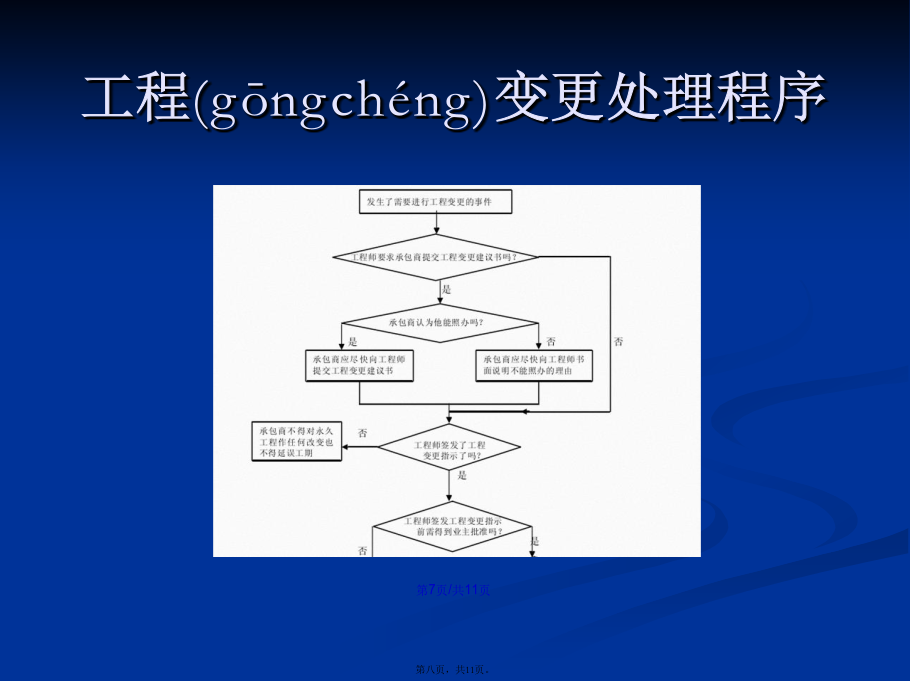

会计学工程施工中的变更(biàngēng)与索赔影响工程(gōngchéng)变更的因素(3)工程范围的因素在工程施工中,会出现工程地质情况和一些其他(qítā)的情况与原先的工程设计不相符的情况,从而使工程的范围产生了变化,就必须增加合同外的新项目。引起新增项目的原因主要有以下几个方面:第一方面:工程施工条件的改变和未知的因素的出现,引起对原工程设计的修改。第二方面:工程施工的地质产生了较大的变化。第三方面:工程设计单位根据现场施工的情况,对原先工程的设计进行优化第四方面:国家、地方的政策和法规的变化。第五方面:为保证工程的施工进度,发包商对原先工程合同的调整工程变更的处理(chǔlǐ)原则(3)工程变更中价格的确定原则主要有以下几个方面:一、当工程量清单中有适用(shìyòng)工程变更的项目时,要采用此项目的合价或单价。二、当工程量清单中没有适用(shìyòng)工程变更的项目时,要合理的参考借鉴与其类似项目的合价或单价,承包商要与监理单位进行协商工程变更后的合价或单价。三、如果在工程清单中没有相似项目的合价或单价可以参考借鉴,要有发包商、监理单位及承包商三方进行协商新的合价或单价。四、三方协商不能达成统一时,监理单位则有权利去确定变更单价。(4)在整个合同完工进行结算的时候,对因各种变更使合同的总价(zǒnɡjià)增加或减少,超出了合同中所规定的限度时,而其要根据工程施工承包合同有关条款对超出合同限定额的价款进行调整。工程(gōngchéng)变更处理程序工程(gōngchéng)变更处理程序工程量增加引起(yǐnqǐ)的索赔案例
