您所在位置: 网站首页 / 文档列表 / 设计及方案 / 文档详情
石材幕墙施工方案实用文档.doc 立即下载
上传人:天马****23 上传时间:2024-09-08 格式:DOC 页数:145 大小:3MB 金币:10 举报 版权申诉
预览加载中,请您耐心等待几秒...

石材幕墙施工方案实用文档.doc

石材幕墙施工方案实用文档.doc

预览

免费试读已结束,剩余 135 页请下载文档后查看

10 金币

下载文档

如果您无法下载资料,请参考说明:

1、部分资料下载需要金币,请确保您的账户上有足够的金币

2、已购买过的文档,再次下载不重复扣费

3、资料包下载后请先用软件解压,在使用对应软件打开

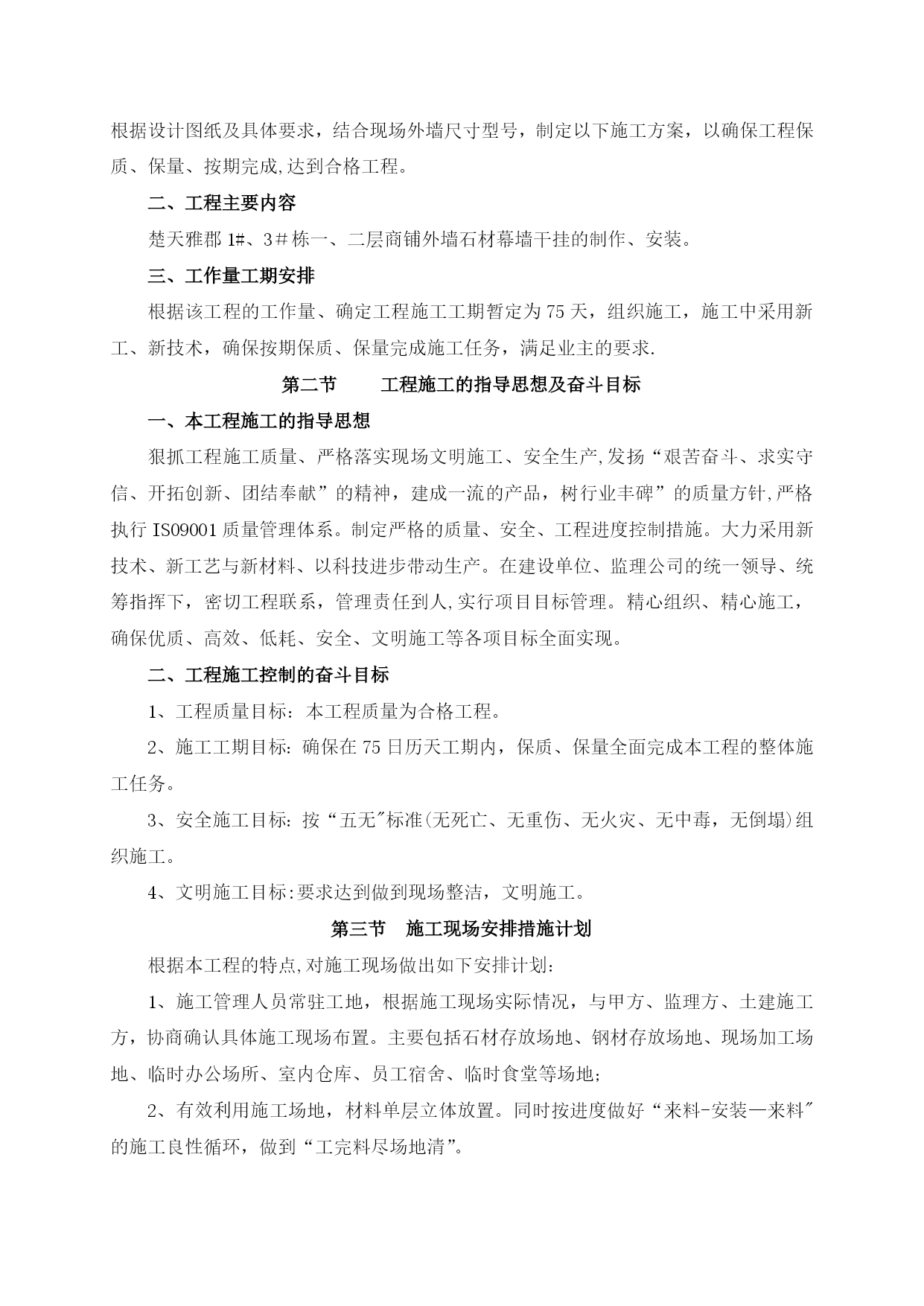

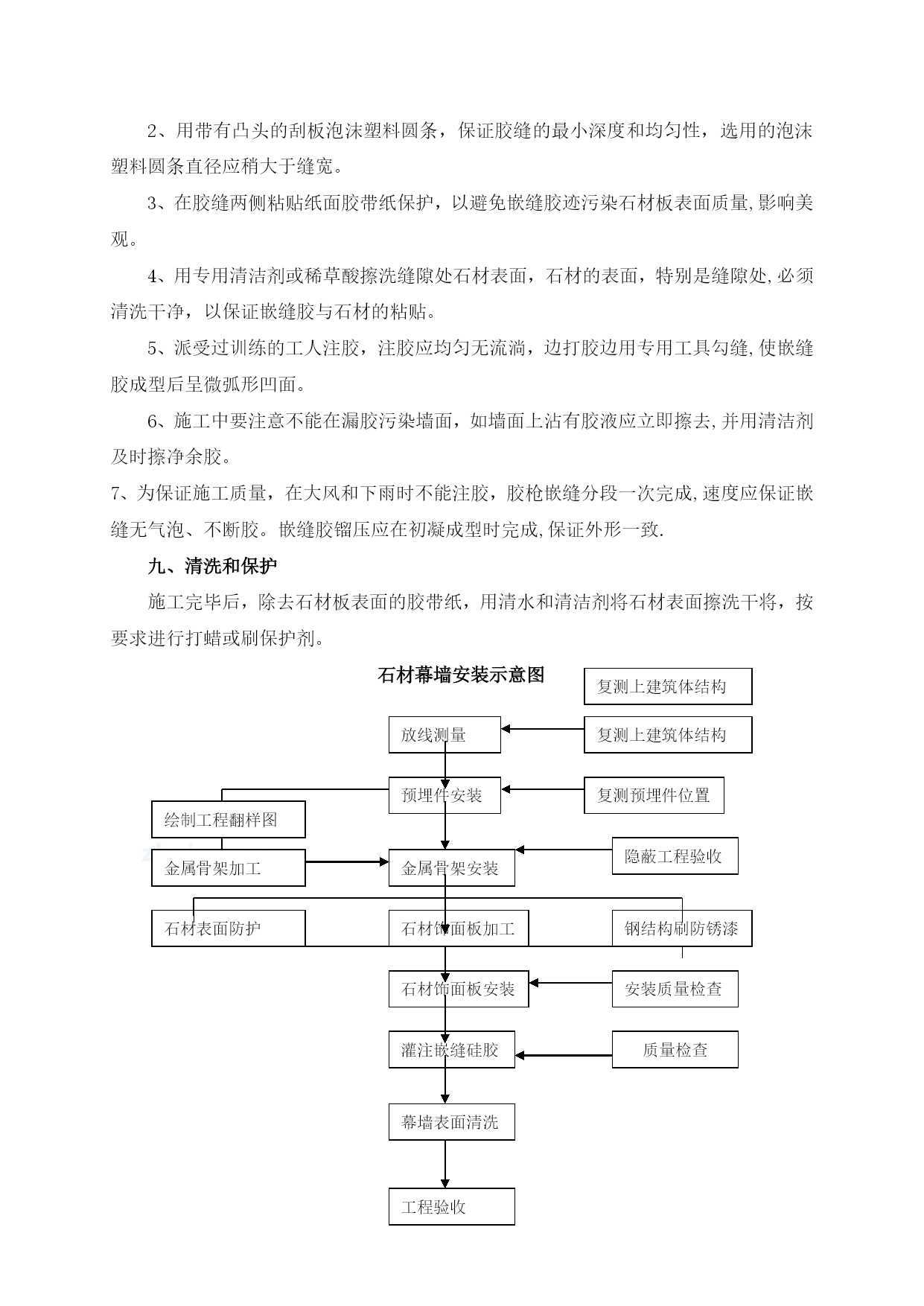

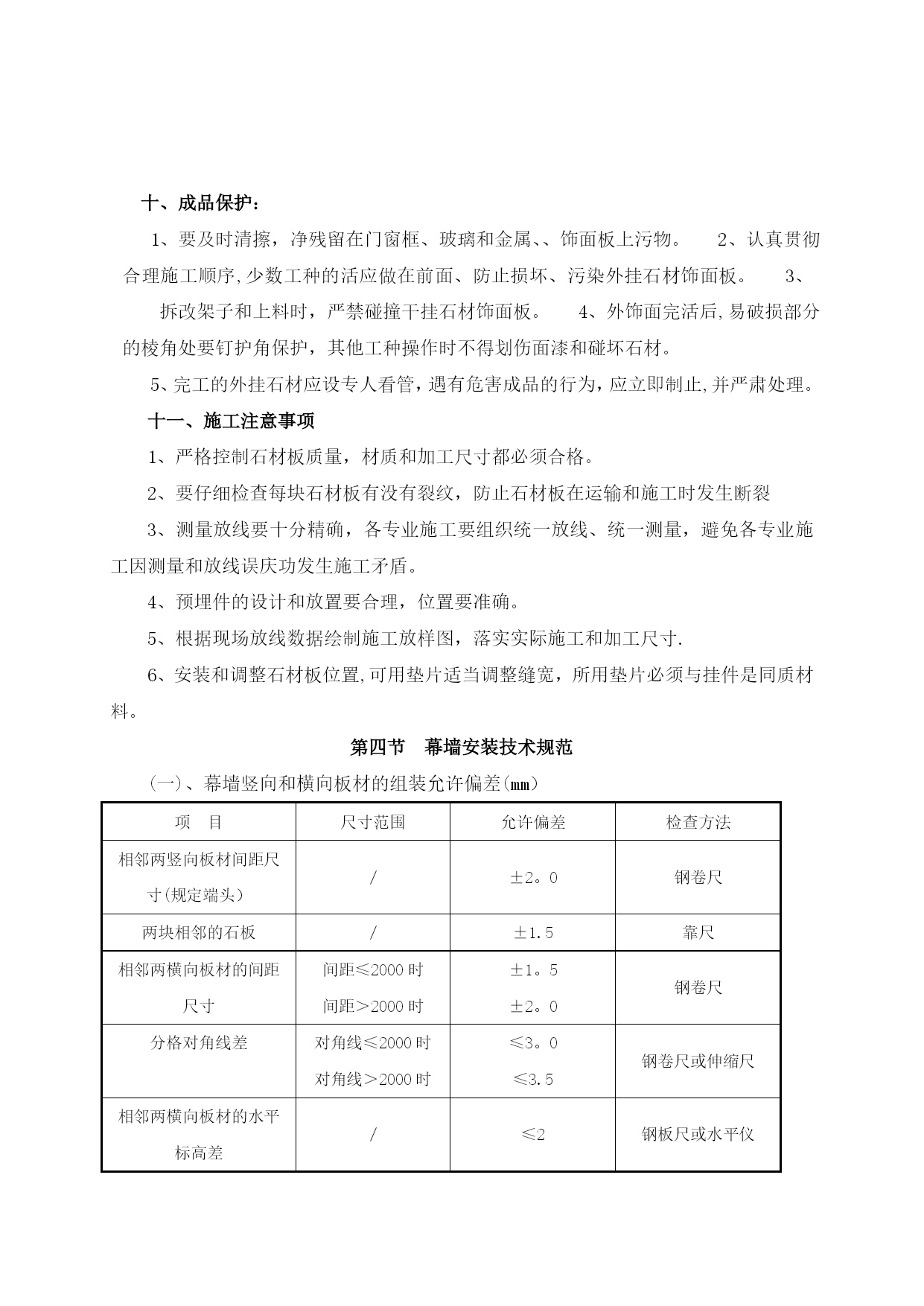

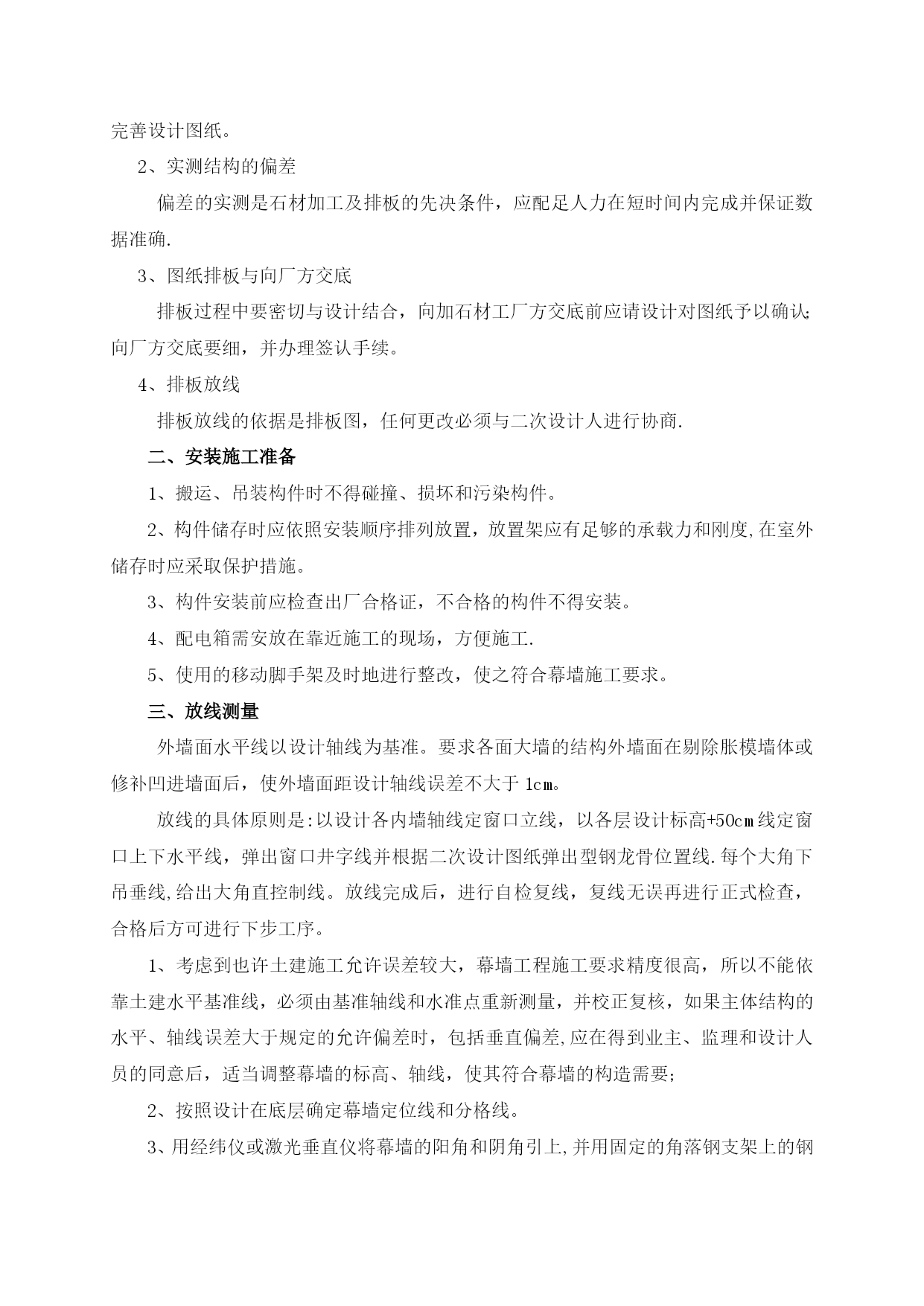

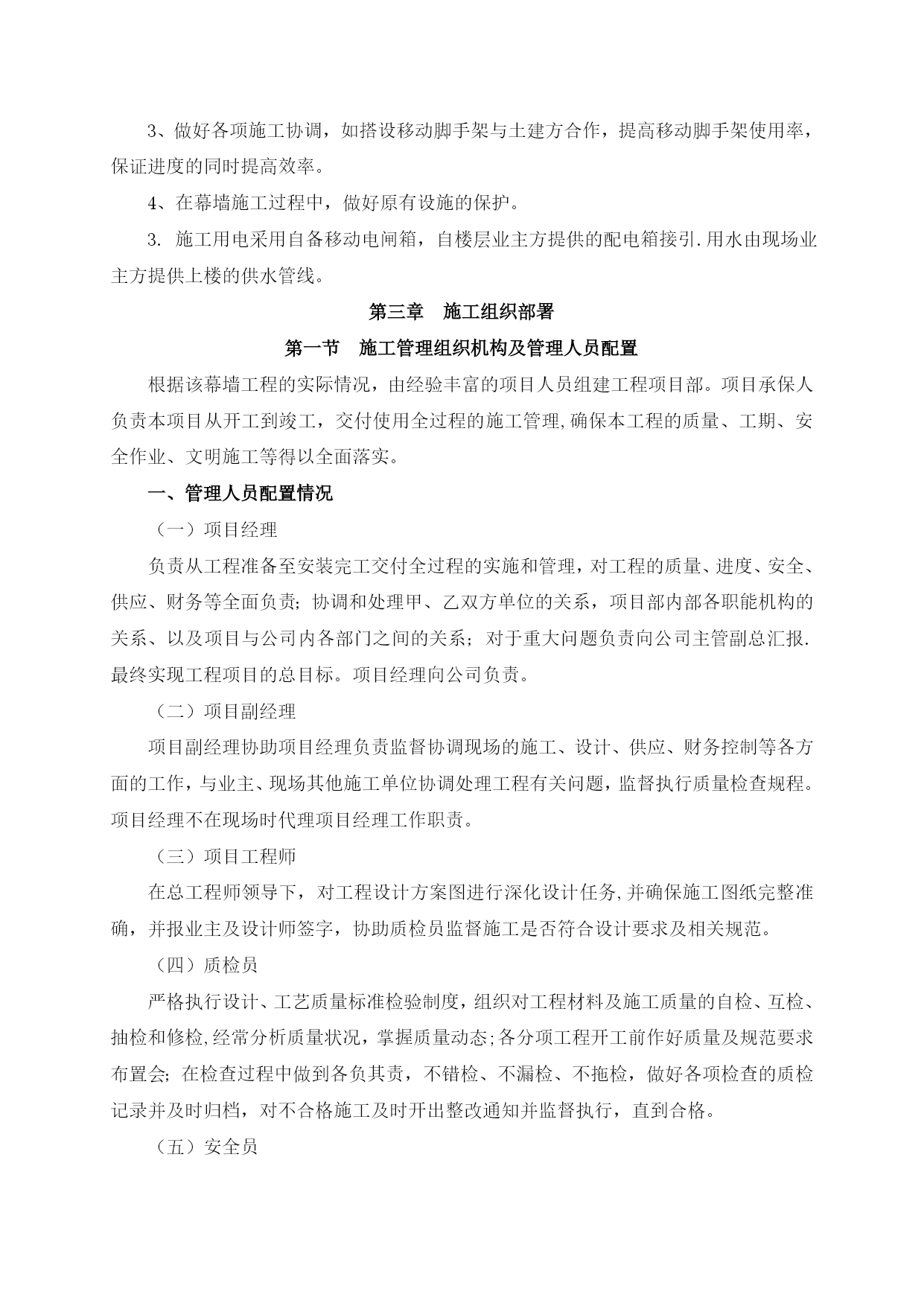

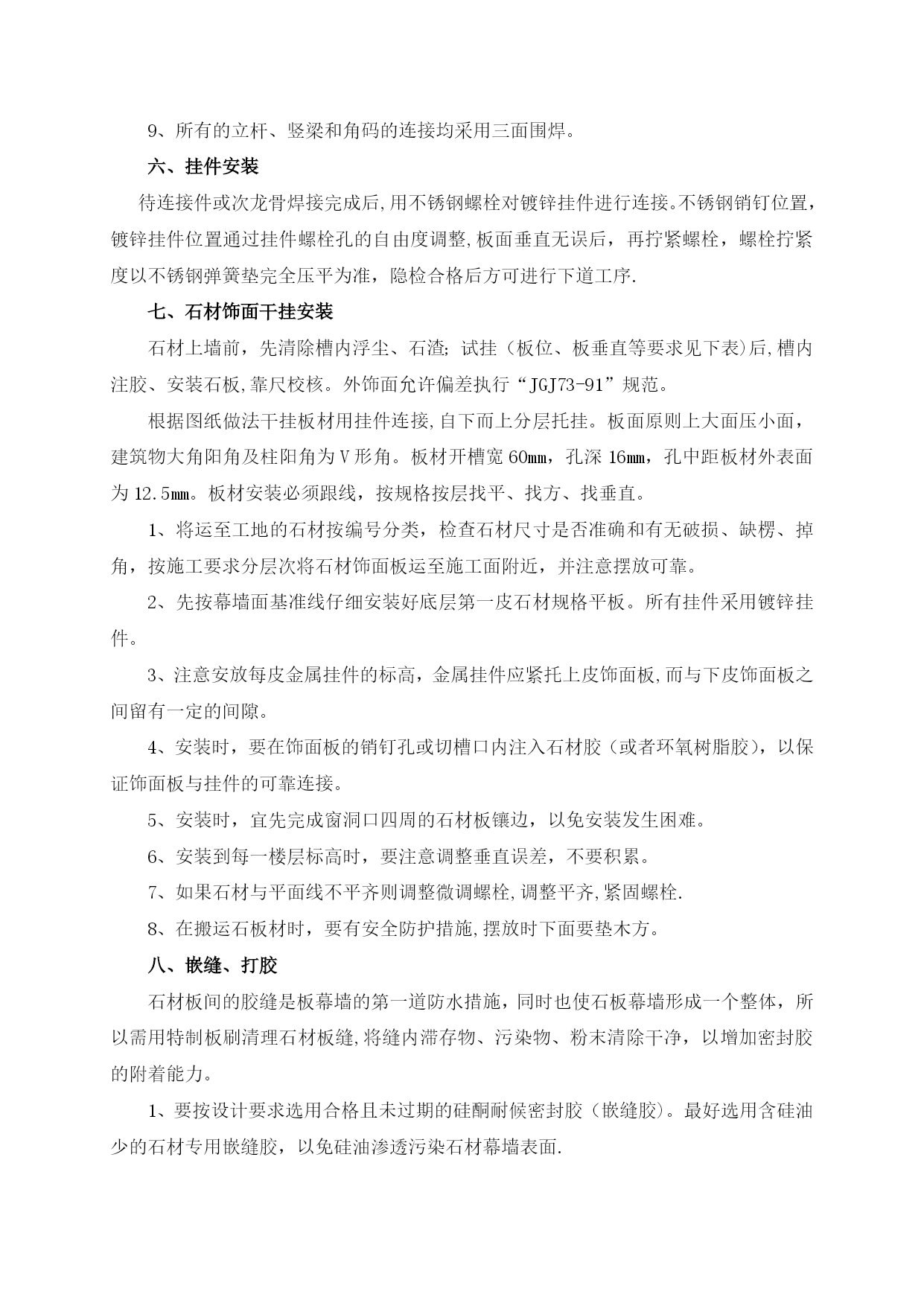

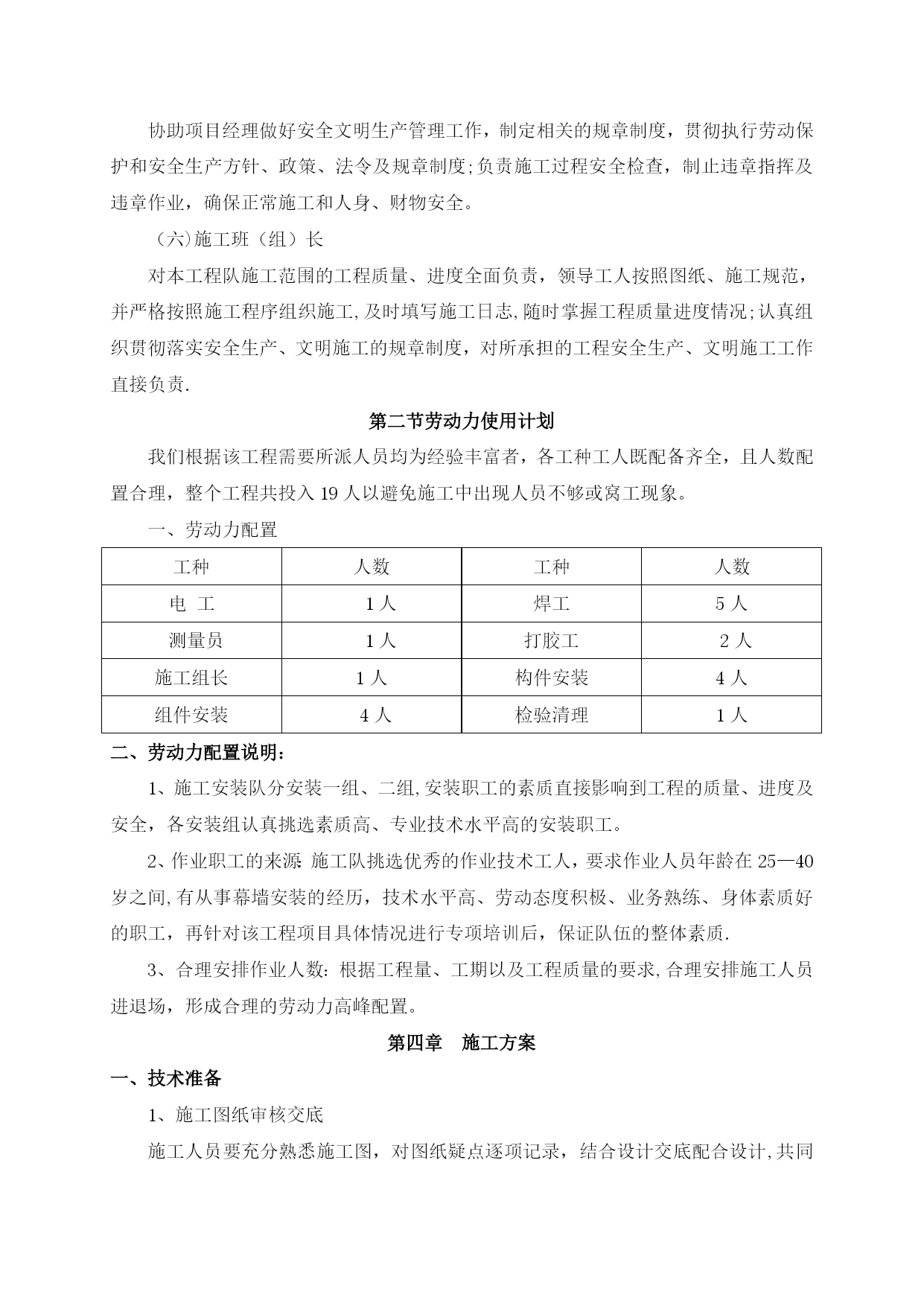

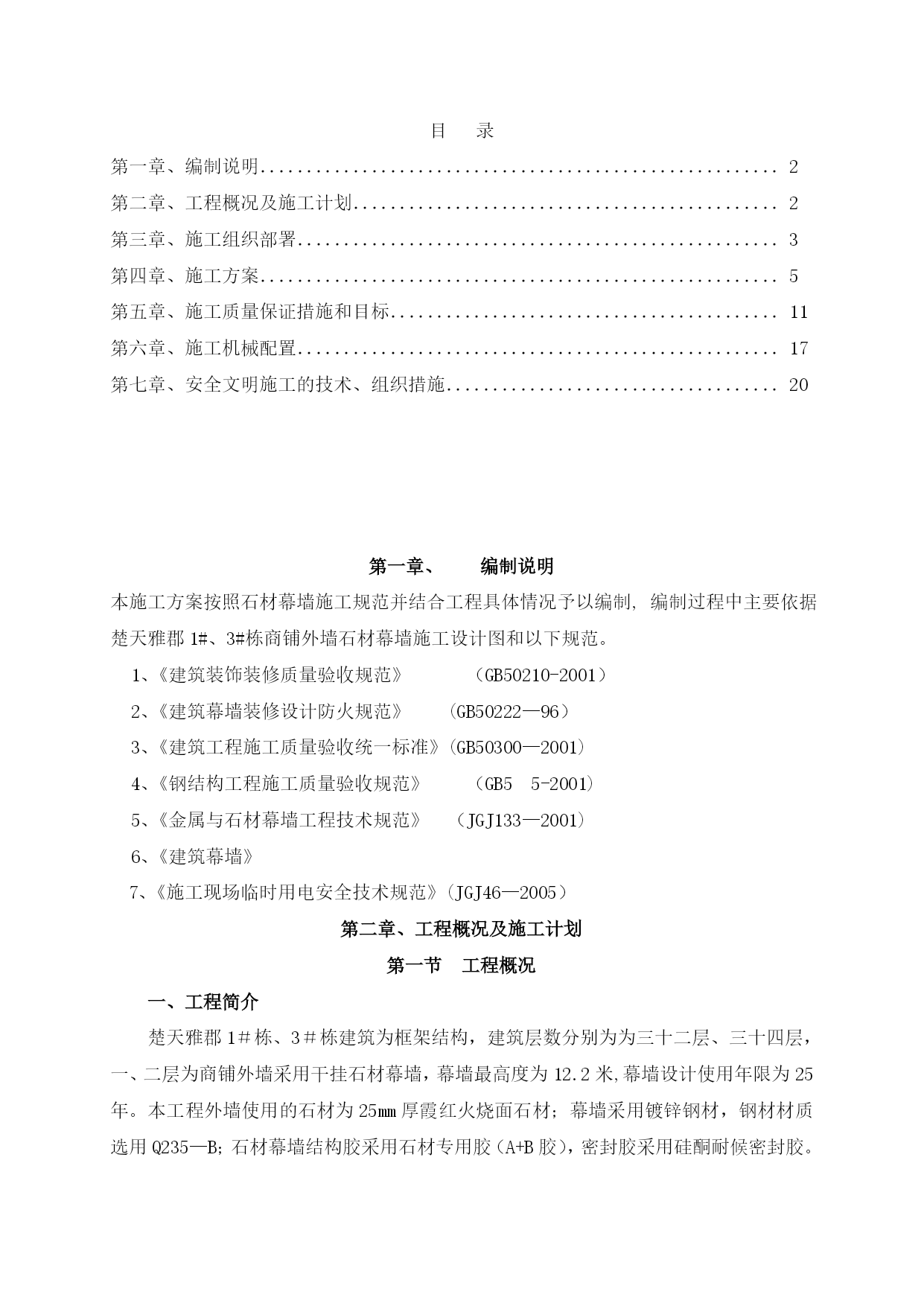

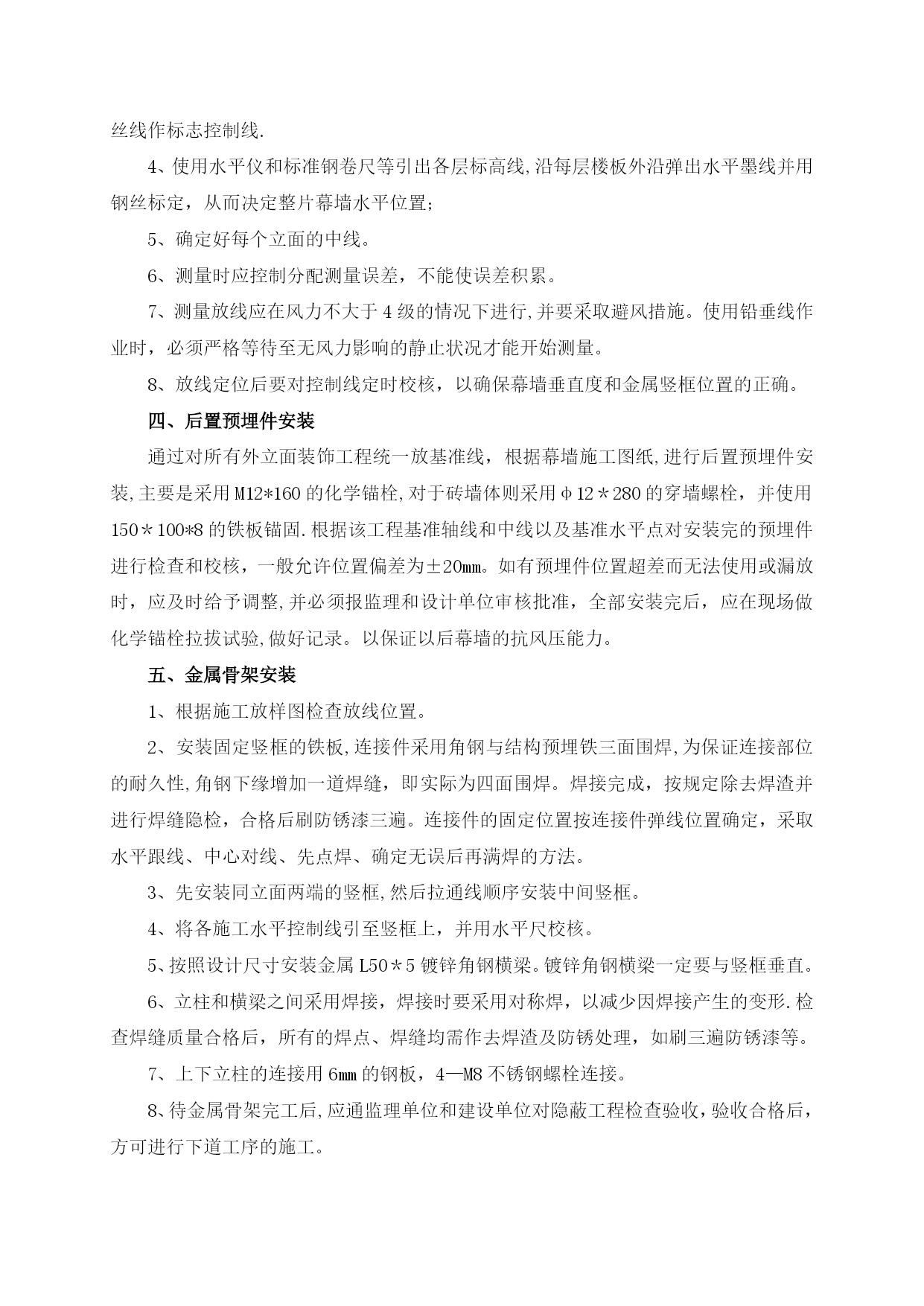

石材幕墙施工方案实用文档(实用文档,可以直接使用,可编辑优秀版资料,欢迎下载)目录第一章、编制说明........................................................2第二章、工程概况及施工计划..............................................2第三章、施工组织部署....................................................3第四章、施工方案........................................................5第五章、施工质量保证措施和目标..........................................11第六章、施工机械配置....................................................17第七章、安全文明施工的技术、组织措施....................................20编制说明本施工方案按照石材幕墙施工规范并结合工程具体情况予以编制,编制过程中主要依据楚天雅郡1#、3#栋商铺外墙石材幕墙施工设计图和以下规范。1、《建筑装饰装修质量验收规范》(GB50210-2001)2、《建筑幕墙装修设计防火规范》(GB50222—96)3、《建筑工程施工质量验收统一标准》(GB50300—2001)4、《钢结构工程施工质量验收规范》(GB55-2001)5、《金属与石材幕墙工程技术规范》(JGJ133—2001)6、《建筑幕墙》7、《施工现场临时用电安全技术规范》(JGJ46—2005)第二章、工程概况及施工计划第一节工程概况一、工程简介楚天雅郡1#栋、3#栋建筑为框架结构,建筑层数分别为为三十二层、三十四层,一、二层为商铺外墙采用干挂石材幕墙,幕墙最高度为12.2米,幕墙设计使用年限为25年。本工程外墙使用的石材为25mm厚霞红火烧面石材;幕墙采用镀锌钢材,钢材材质选用Q235—B;石材幕墙结构胶采用石材专用胶(A+B胶),密封胶采用硅酮耐候密封胶。根据设计图纸及具体要求,结合现场外墙尺寸型号,制定以下施工方案,以确保工程保质、保量、按期完成,达到合格工程。二、工程主要内容楚天雅郡1#、3#栋一、二层商铺外墙石材幕墙干挂的制作、安装。三、工作量工期安排根据该工程的工作量、确定工程施工工期暂定为75天,组织施工,施工中采用新工、新技术,确保按期保质、保量完成施工任务,满足业主的要求.工程施工的指导思想及奋斗目标一、本工程施工的指导思想狠抓工程施工质量、严格落实现场文明施工、安全生产,发扬“艰苦奋斗、求实守信、开拓创新、团结奉献”的精神,建成一流的产品,树行业丰碑”的质量方针,严格执行IS09001质量管理体系。制定严格的质量、安全、工程进度控制措施。大力采用新技术、新工艺与新材料、以科技进步带动生产。在建设单位、监理公司的统一领导、统筹指挥下,密切工程联系,管理责任到人,实行项目目标管理。精心组织、精心施工,确保优质、高效、低耗、安全、文明施工等各项目标全面实现。二、工程施工控制的奋斗目标1、工程质量目标:本工程质量为合格工程。2、施工工期目标:确保在75日历天工期内,保质、保量全面完成本工程的整体施工任务。3、安全施工目标:按“五无"标准(无死亡、无重伤、无火灾、无中毒,无倒塌)组织施工。4、文明施工目标:要求达到做到现场整洁,文明施工。第三节施工现场安排措施计划根据本工程的特点,对施工现场做出如下安排计划:1、施工管理人员常驻工地,根据施工现场实际情况,与甲方、监理方、土建施工方,协商确认具体施工现场布置。主要包括石材存放场地、钢材存放场地、现场加工场地、临时办公场所、室内仓库、员工宿舍、临时食堂等场地;2、有效利用施工场地,材料单层立体放置。同时按进度做好“来料-安装—来料"的施工良性循环,做到“工完料尽场地清”。3、做好各项施工协调,如搭设移动脚手架与土建方合作,提高移动脚手架使用率,保证进度的同时提高效率。4、在幕墙施工过程中,做好原有设施的保护。3.施工用电采用自备移动电闸箱,自楼层业主方提供的配电箱接引.用水由现场业主方提供上楼的供水管线。第三章施工组织部署第一节施工管理组织机构及管理人员配置根据该幕墙工程的实际情况,由经验丰富的项目人员组建工程项目部。项目承保人负责本项目从开工到竣工,交付使用全过程的施工管理,确保本工程的质量、工期、安全作业、文明施工等得以全面落实。一、管理人员配置情况(一)项目经理负责从工程准备至安装完工交付全过程的实施和管理,对工程的质量
单篇购买
VIP会员(1亿+VIP文档免费下)

扫码即表示接受《下载须知》

石材幕墙施工方案实用文档

文档大小:3MB

限时特价:扫码查看

• 请登录后再进行扫码购买
• 使用微信/支付宝扫码注册及付费下载,详阅 用户协议 隐私政策
• 如已在其他页面进行付款,请刷新当前页面重试
• 付费购买成功后,此文档可永久免费下载
年会员
99.0
¥199.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用

手机号注册 用户名注册
我已阅读并接受《用户协议》《隐私政策》
已有账号?立即登录
我已阅读并接受《用户协议》《隐私政策》
已有账号?立即登录
登录
手机号登录 微信扫码登录
微信扫一扫登录 账号密码登录

首次登录需关注“豆柴文库”公众号

新用户注册
VIP会员(1亿+VIP文档免费下)
年会员
99.0
¥199.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用
