您所在位置: 网站首页 / 文档列表 / 施工组织 / 文档详情
地砖施工方案2(完整资料).doc 立即下载
上传人:天马****23 上传时间:2024-09-08 格式:DOC 页数:30 大小:1.7MB 金币:10 举报 版权申诉
预览加载中,请您耐心等待几秒...

地砖施工方案2(完整资料).doc

地砖施工方案2(完整资料).doc

预览

免费试读已结束,剩余 20 页请下载文档后查看

10 金币

下载文档

如果您无法下载资料,请参考说明:

1、部分资料下载需要金币,请确保您的账户上有足够的金币

2、已购买过的文档,再次下载不重复扣费

3、资料包下载后请先用软件解压,在使用对应软件打开

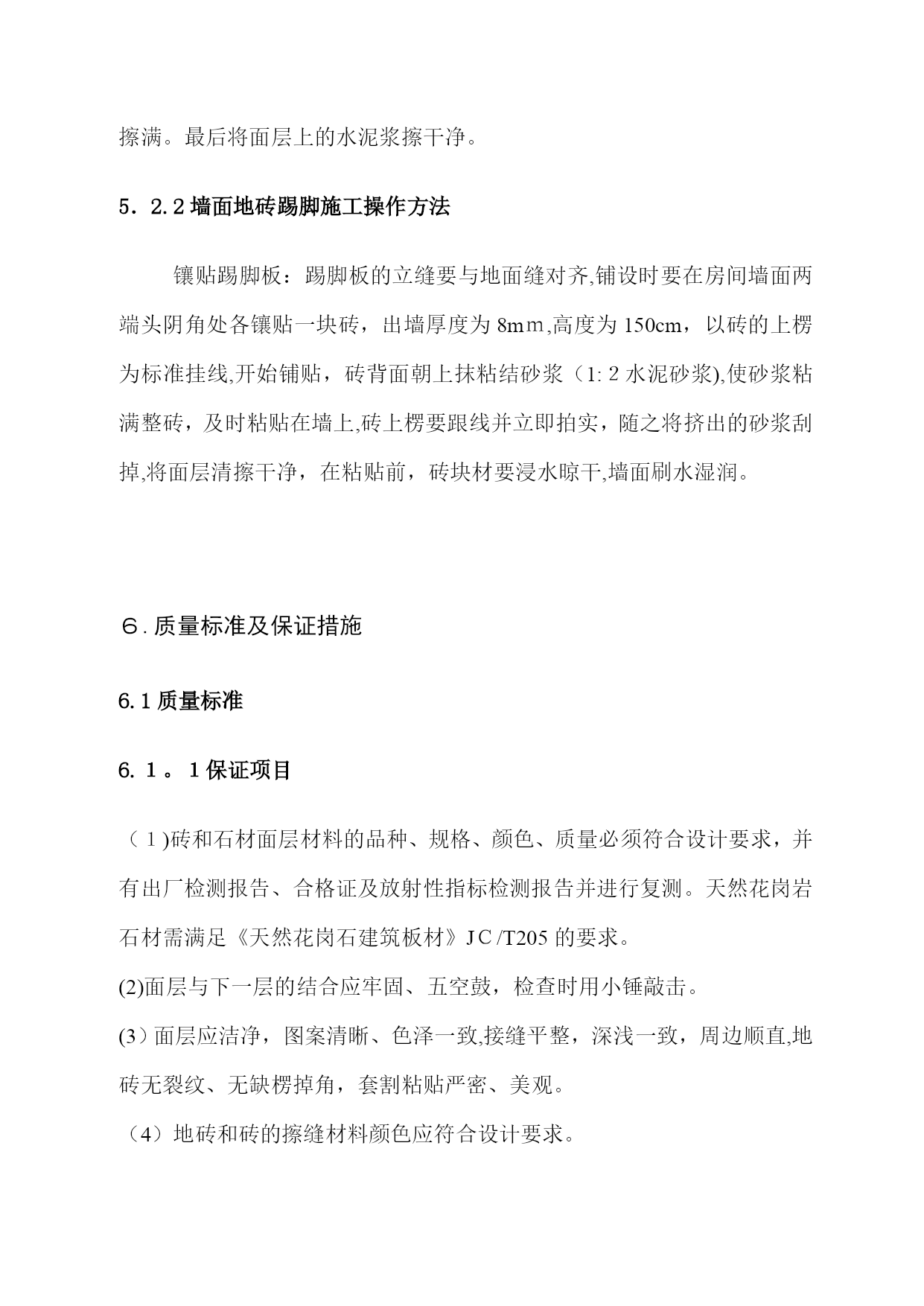

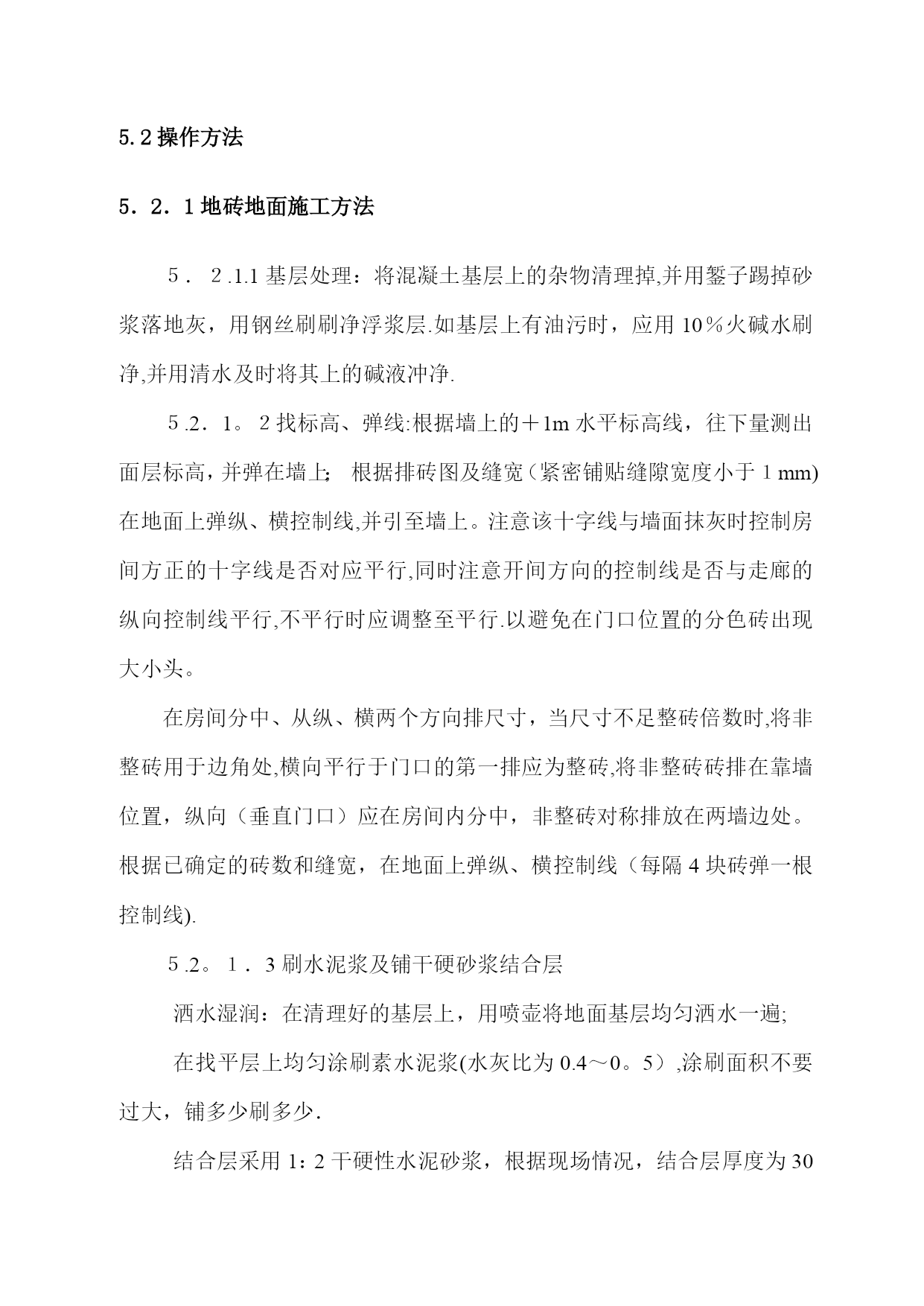

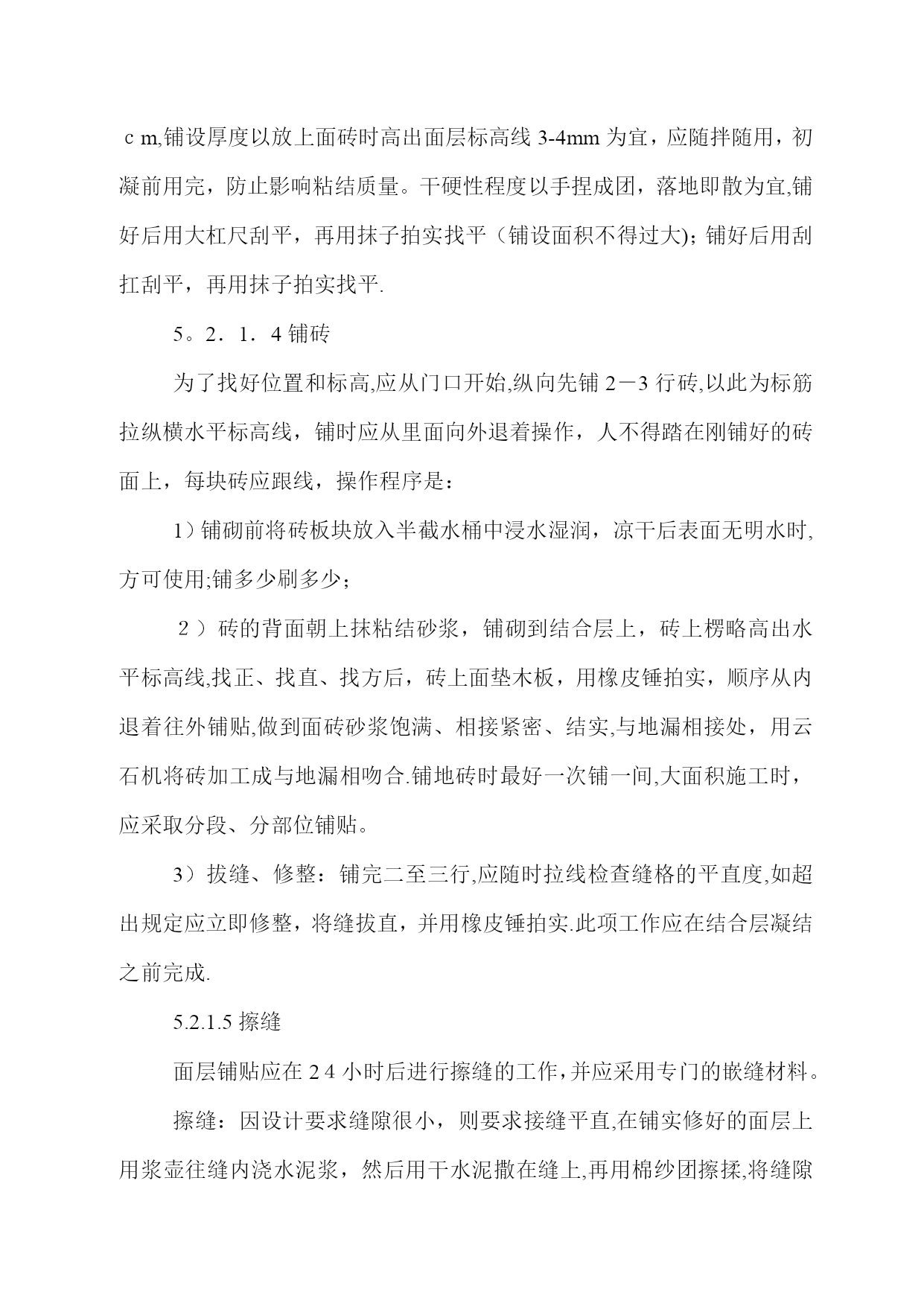

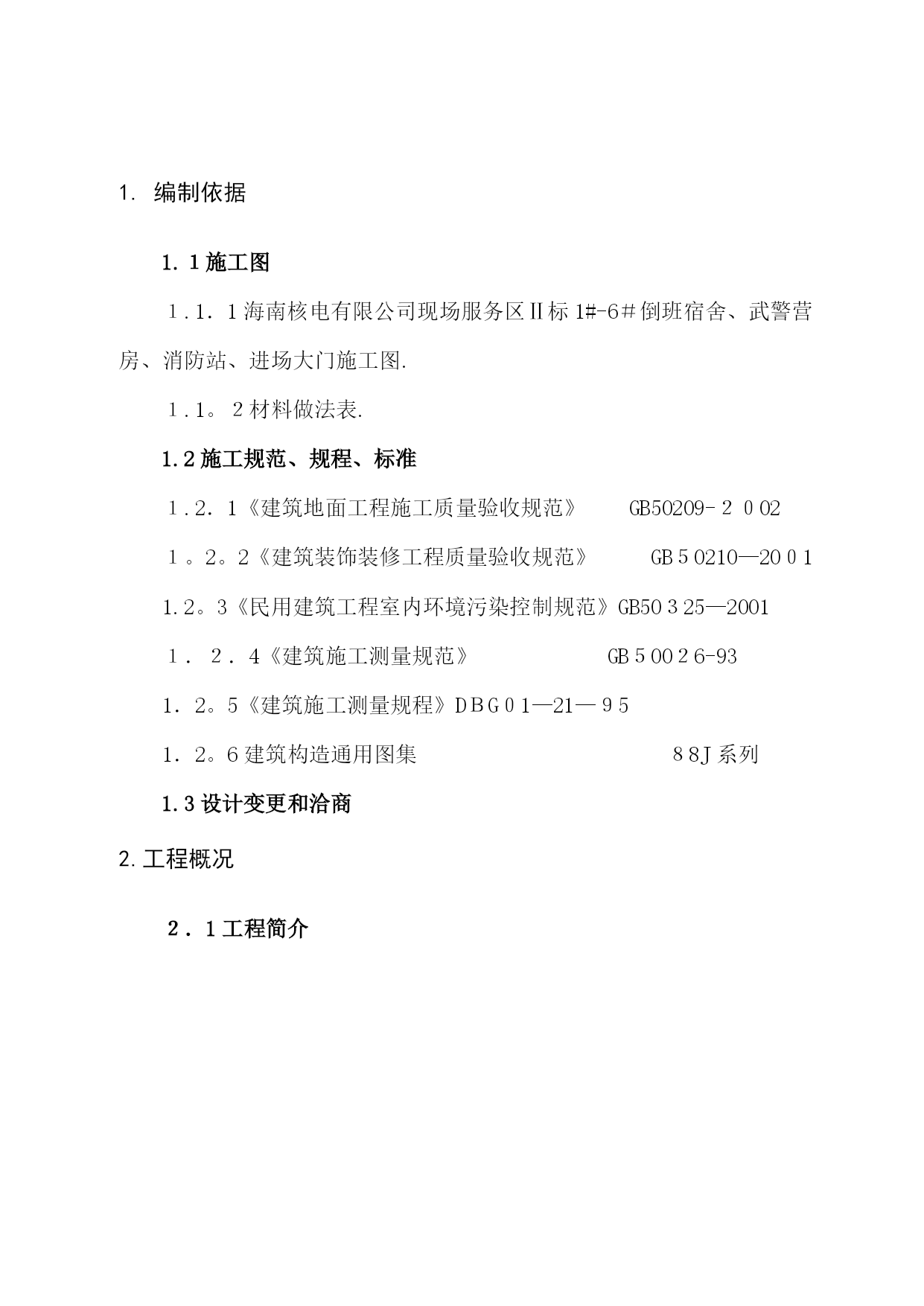

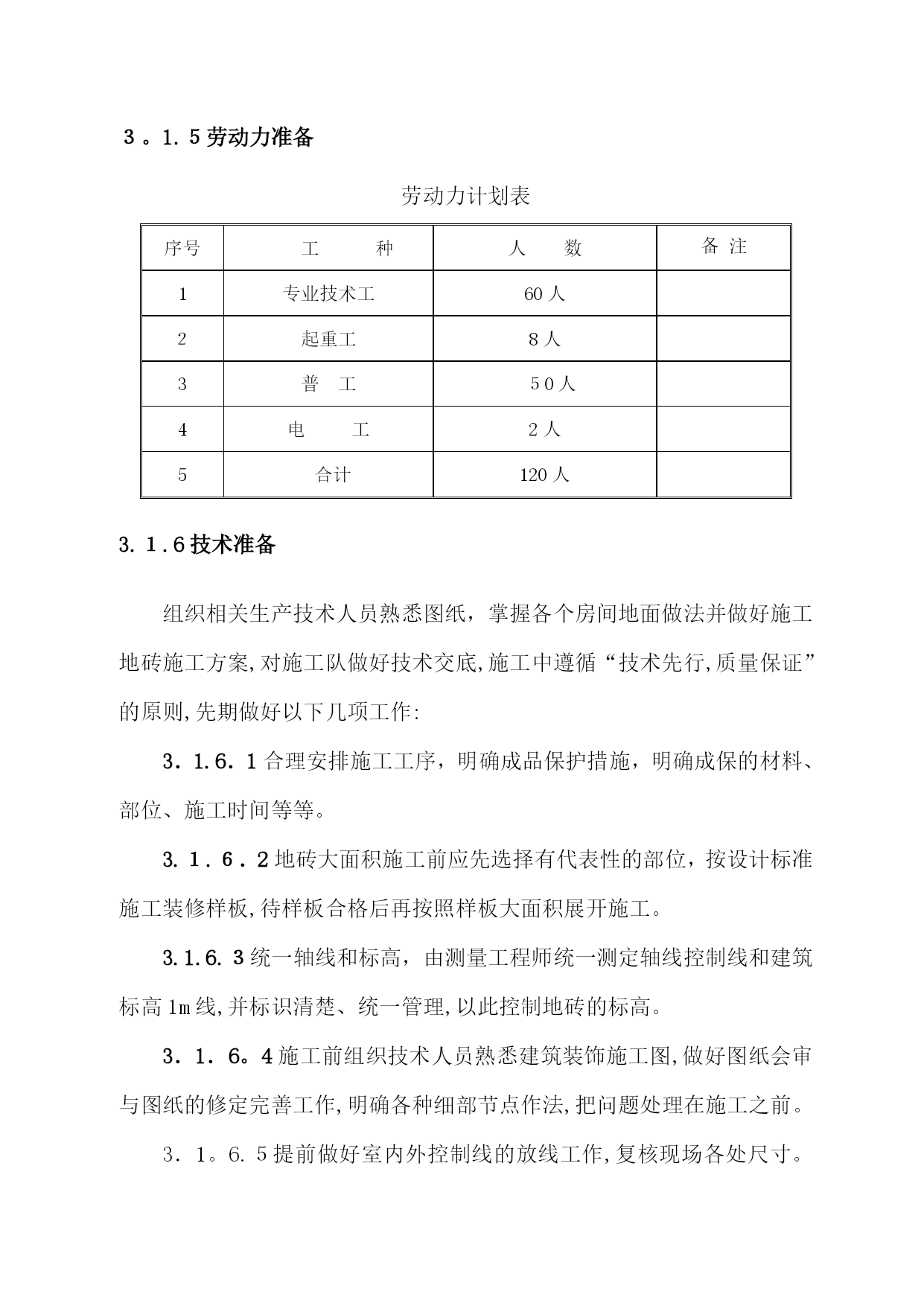

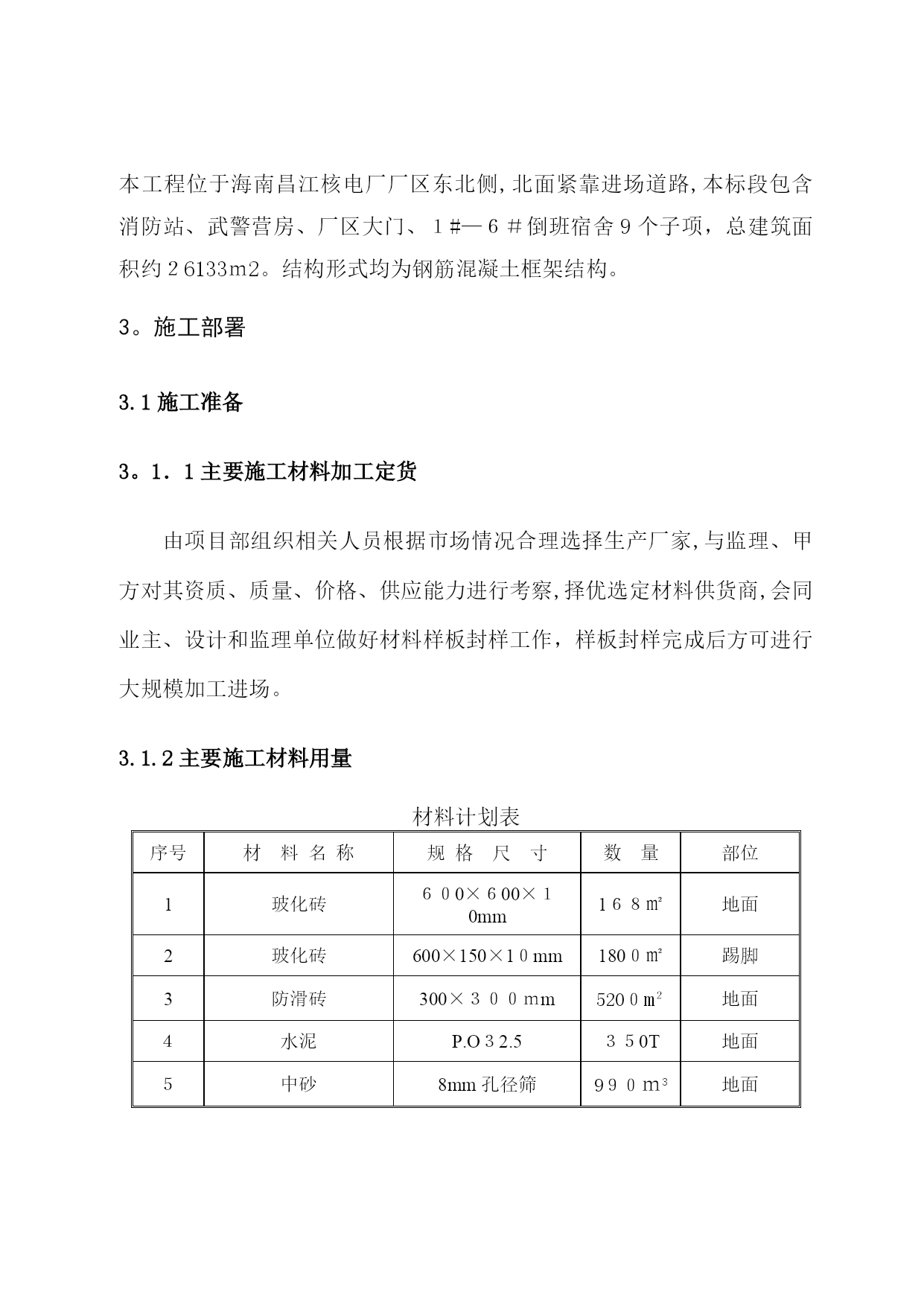

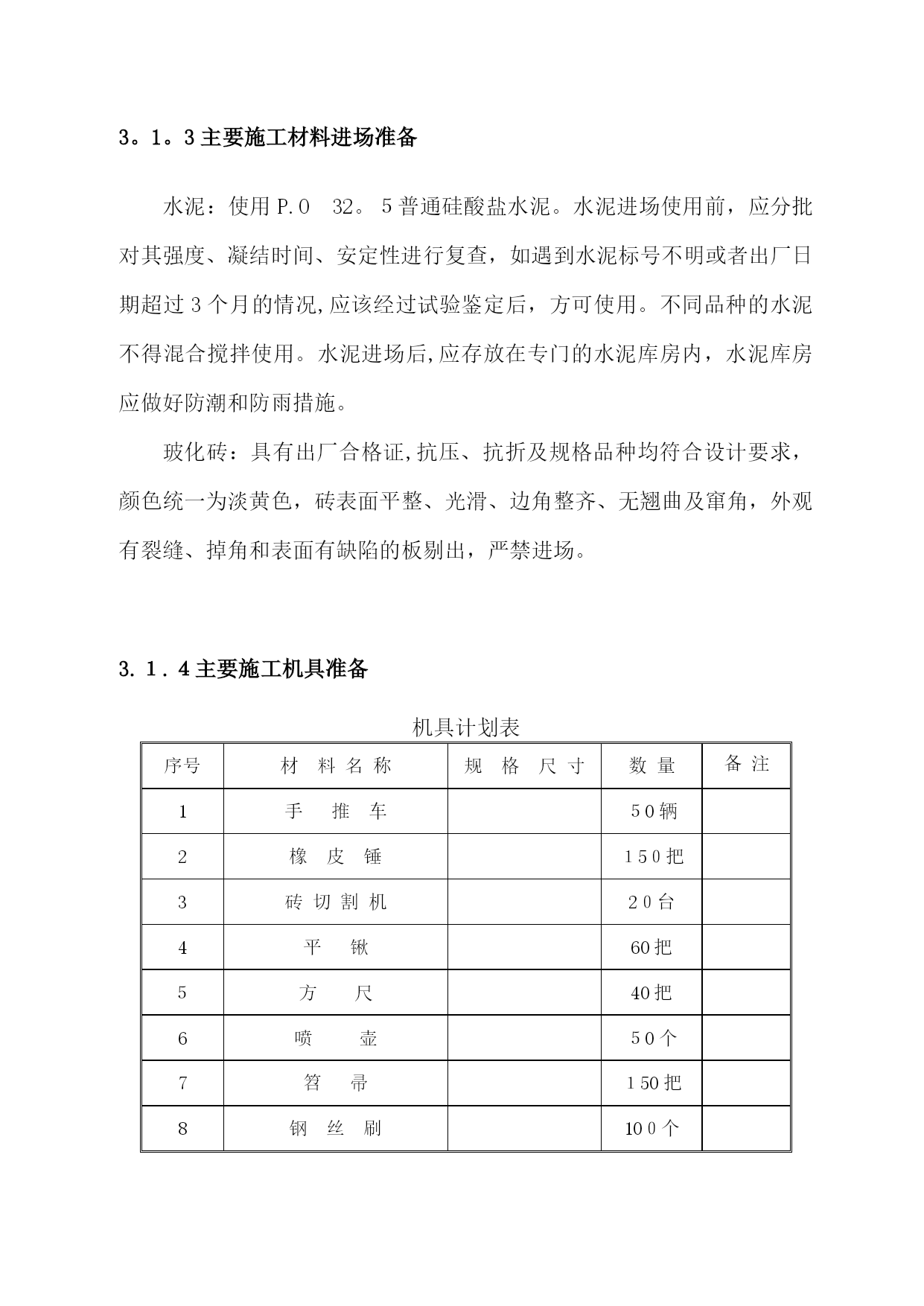

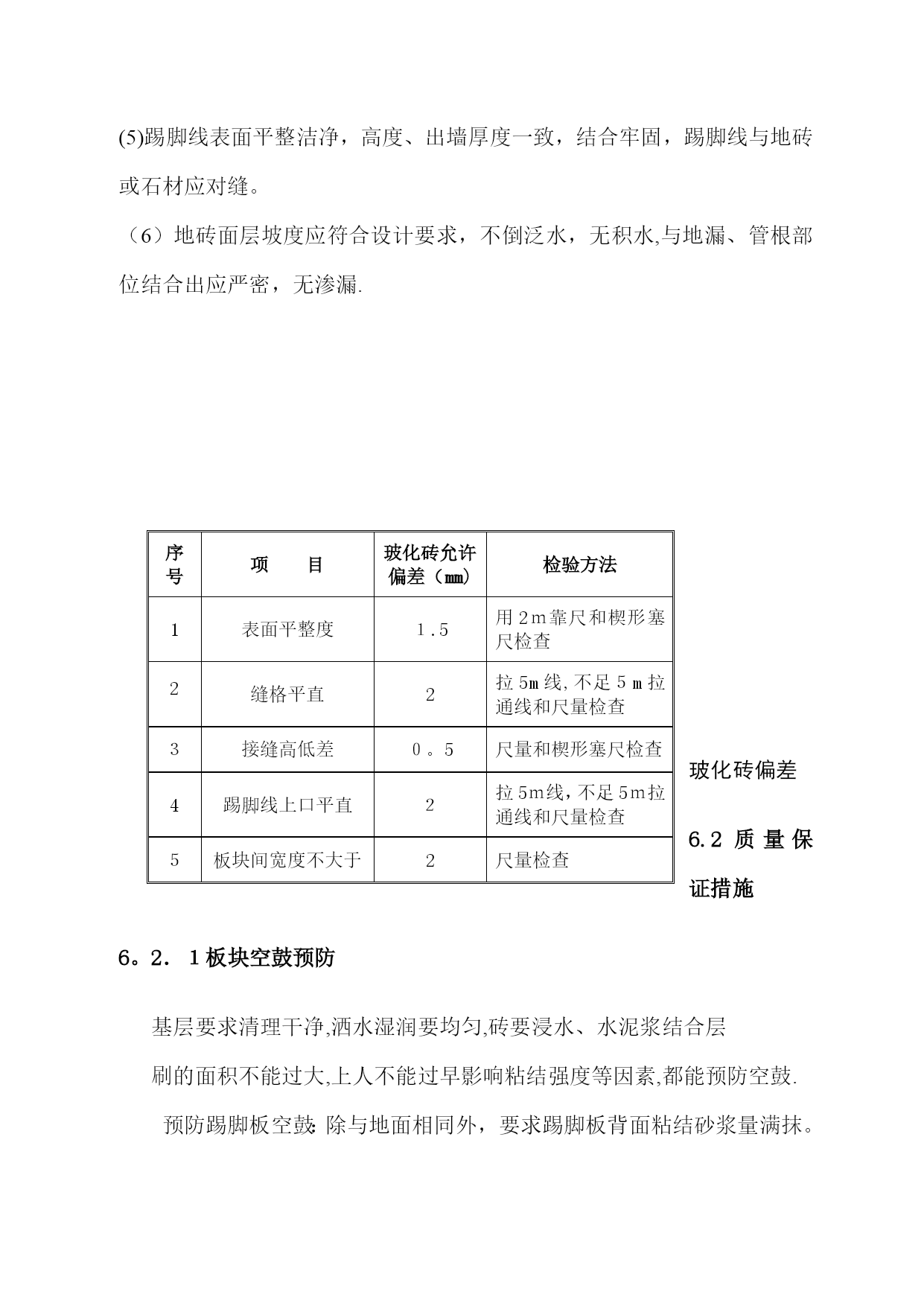

地砖施工方案2(完整资料)(可以直接使用,可编辑优秀版资料,欢迎下载)1.编制依据1.1施工图1.1.1海南核电有限公司现场服务区Ⅱ标1#-6#倒班宿舍、武警营房、消防站、进场大门施工图.1.1。2材料做法表.1.2施工规范、规程、标准1.2.1《建筑地面工程施工质量验收规范》GB50209-20021。2。2《建筑装饰装修工程质量验收规范》GB50210—20011.2。3《民用建筑工程室内环境污染控制规范》GB50325—20011.2.4《建筑施工测量规范》GB50026-931.2。5《建筑施工测量规程》DBG01—21—951.2。6建筑构造通用图集88J系列1.3设计变更和洽商2.工程概况2.1工程简介本工程位于海南昌江核电厂厂区东北侧,北面紧靠进场道路,本标段包含消防站、武警营房、厂区大门、1#—6#倒班宿舍9个子项,总建筑面积约26133m2。结构形式均为钢筋混凝土框架结构。3。施工部署3.1施工准备3。1.1主要施工材料加工定货由项目部组织相关人员根据市场情况合理选择生产厂家,与监理、甲方对其资质、质量、价格、供应能力进行考察,择优选定材料供货商,会同业主、设计和监理单位做好材料样板封样工作,样板封样完成后方可进行大规模加工进场。3.1.2主要施工材料用量材料计划表序号材料名称规格尺寸数量部位1玻化砖600×600×10mm168㎡地面2玻化砖600×150×10mm1800㎡踢脚3防滑砖300×300mm5200m2地面4水泥P.O32.5350T地面5中砂8mm孔径筛990m3地面3。1。3主要施工材料进场准备水泥:使用P.O32。5普通硅酸盐水泥。水泥进场使用前,应分批对其强度、凝结时间、安定性进行复查,如遇到水泥标号不明或者出厂日期超过3个月的情况,应该经过试验鉴定后,方可使用。不同品种的水泥不得混合搅拌使用。水泥进场后,应存放在专门的水泥库房内,水泥库房应做好防潮和防雨措施。玻化砖:具有出厂合格证,抗压、抗折及规格品种均符合设计要求,颜色统一为淡黄色,砖表面平整、光滑、边角整齐、无翘曲及窜角,外观有裂缝、掉角和表面有缺陷的板剔出,严禁进场。3.1.4主要施工机具准备机具计划表序号材料名称规格尺寸数量备注1手推车50辆2橡皮锤150把3砖切割机20台4平锹60把5方尺40把6喷壶50个7笤帚150把8钢丝刷100个3。1.5劳动力准备劳动力计划表序号工种人数备注1专业技术工60人2起重工8人3普工50人4电工2人5合计120人3.1.6技术准备组织相关生产技术人员熟悉图纸,掌握各个房间地面做法并做好施工地砖施工方案,对施工队做好技术交底,施工中遵循“技术先行,质量保证”的原则,先期做好以下几项工作:3.1.6.1合理安排施工工序,明确成品保护措施,明确成保的材料、部位、施工时间等等。3.1.6.2地砖大面积施工前应先选择有代表性的部位,按设计标准施工装修样板,待样板合格后再按照样板大面积展开施工。3.1.6.3统一轴线和标高,由测量工程师统一测定轴线控制线和建筑标高1m线,并标识清楚、统一管理,以此控制地砖的标高。3.1.6。4施工前组织技术人员熟悉建筑装饰施工图,做好图纸会审与图纸的修定完善工作,明确各种细部节点作法,把问题处理在施工之前。3.1。6.5提前做好室内外控制线的放线工作,复核现场各处尺寸。对一些特殊要求的施工部位、细部节点应进一步做好施工节点大样图,进行深化设计,使管理人员对工程情况和技术操作方法作到心中有数,并根据图纸做法及时编制分部、分项工艺作业指导书和技术交底,落实工程使用的各种材料。4.施工计划施工顺序:八层→七层→六层→五层→四层→三层→二层→一层,工期安排:2012年06月01日~2012年07月30日。5.施工方法5。1施工工艺地面垫层已施工完毕,铺贴工序的流程为:地砖→墙面踢脚5。1.1地砖铺设施工工艺地面地砖施工工艺:挑砖→基层清理→测设十字控制线、1m标高线→刷水泥浆及铺干硬砂浆→铺砖→养护→擦缝→清理→养护墙面踢脚砖施工工艺:找标高水平线→水泥砂浆打底→镶贴地砖踢脚→擦缝→成品保护5.2操作方法5.2.1地砖地面施工方法5.2.1.1基层处理:将混凝土基层上的杂物清理掉,并用錾子踢掉砂浆落地灰,用钢丝刷刷净浮浆层.如基层上有油污时,应用10%火碱水刷净,并用清水及时将其上的碱液冲净.5.2.1。2找标高、弹线:根据墙上的+1m水平标高线,往下量测出面层标高,并弹在墙上;根据排砖图及缝宽(紧密铺贴缝隙宽度小于1mm)在地面上弹纵、横控制线,并引至墙上。注意该十字线与墙面抹灰时控制房间方正的十字线是否对应平行,同时注意开间方向的控制线是否与走廊的纵向控制线平行,
单篇购买
VIP会员(1亿+VIP文档免费下)

扫码即表示接受《下载须知》

地砖施工方案2(完整资料)

文档大小:1.7MB

限时特价:扫码查看

• 请登录后再进行扫码购买
• 使用微信/支付宝扫码注册及付费下载,详阅 用户协议 隐私政策
• 如已在其他页面进行付款,请刷新当前页面重试
• 付费购买成功后,此文档可永久免费下载
年会员
99.0
¥199.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用

手机号注册 用户名注册
我已阅读并接受《用户协议》《隐私政策》
已有账号?立即登录
我已阅读并接受《用户协议》《隐私政策》
已有账号?立即登录
登录
手机号登录 微信扫码登录
微信扫一扫登录 账号密码登录

首次登录需关注“豆柴文库”公众号

新用户注册
VIP会员(1亿+VIP文档免费下)
年会员
99.0
¥199.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用
