您所在位置: 网站首页 / 文档列表 / 保温建筑 / 文档详情
管道保温施工方案.docx 立即下载
上传人:天马****23 上传时间:2024-09-07 格式:DOCX 页数:42 大小:1.2MB 金币:10 举报 版权申诉
预览加载中,请您耐心等待几秒...

管道保温施工方案.docx

管道保温施工方案.docx

预览

免费试读已结束,剩余 32 页请下载文档后查看

10 金币

下载文档

如果您无法下载资料,请参考说明:

1、部分资料下载需要金币,请确保您的账户上有足够的金币

2、已购买过的文档,再次下载不重复扣费

3、资料包下载后请先用软件解压,在使用对应软件打开

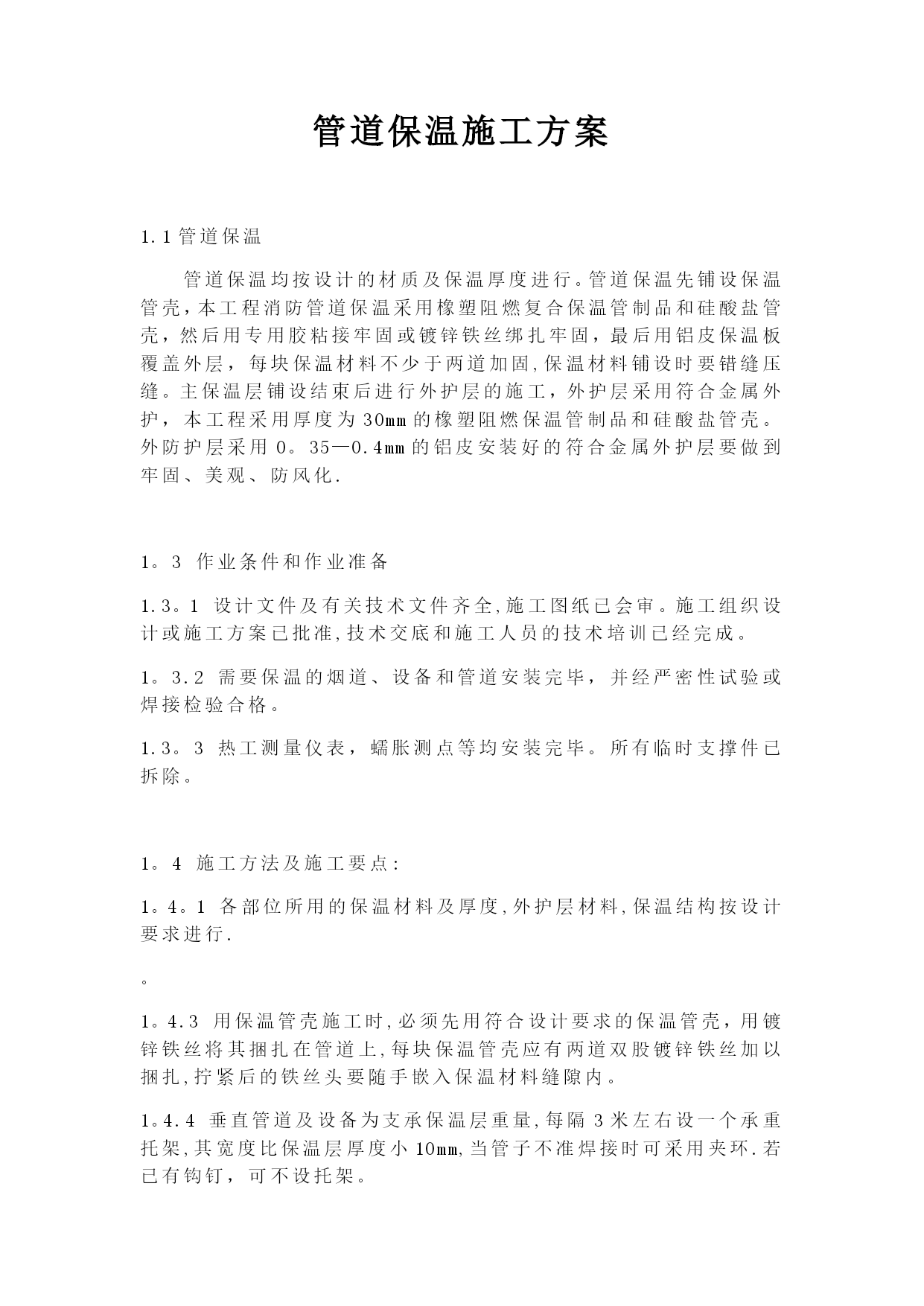

管道保温施工方案【实用文档】doc文档可直接使用可编辑,欢迎下载管道保温施工方案1.1管道保温管道保温均按设计的材质及保温厚度进行。管道保温先铺设保温管壳,本工程消防管道保温采用橡塑阻燃复合保温管制品和硅酸盐管壳,然后用专用胶粘接牢固或镀锌铁丝绑扎牢固,最后用铝皮保温板覆盖外层,每块保温材料不少于两道加固,保温材料铺设时要错缝压缝。主保温层铺设结束后进行外护层的施工,外护层采用符合金属外护,本工程采用厚度为30mm的橡塑阻燃保温管制品和硅酸盐管壳。外防护层采用0。35—0.4mm的铝皮安装好的符合金属外护层要做到牢固、美观、防风化.1。3作业条件和作业准备1.3。1设计文件及有关技术文件齐全,施工图纸已会审。施工组织设计或施工方案已批准,技术交底和施工人员的技术培训已经完成。1。3.2需要保温的烟道、设备和管道安装完毕,并经严密性试验或焊接检验合格。1.3。3热工测量仪表,蠕胀测点等均安装完毕。所有临时支撑件已拆除。1。4施工方法及施工要点:1。4。1各部位所用的保温材料及厚度,外护层材料,保温结构按设计要求进行.。1。4.3用保温管壳施工时,必须先用符合设计要求的保温管壳,用镀锌铁丝将其捆扎在管道上,每块保温管壳应有两道双股镀锌铁丝加以捆扎,拧紧后的铁丝头要随手嵌入保温材料缝隙内。1。4.4垂直管道及设备为支承保温层重量,每隔3米左右设一个承重托架,其宽度比保温层厚度小10mm,当管子不准焊接时可采用夹环.若已有钩钉,可不设托架。1.4.5保温层厚度较大(矿纤材料超过100mm)时,应分层施工。并要错缝压缝,不得有空隙,以减少热损失。1。4.6金属护壳施工,长度一般为500-900毫米,展开长度为保温外园周长加30-40毫米的搭接尺寸,环向,轴向各在摇线机上压出一道凸筋,并留5—10mm宽的边。膨胀缝处外护搭接尺寸增加,一般为75—150mm,且不用铆钉固定。对不同外径,不同弯曲度的管道,要制定标准的下料方法.1。4.7任何室外金属包裹层的缝隙和穿过处应采用适当的绝缘胶以防止水的渗入。1.5质量标准及检验要求:1。5。1保温施工前,应对所有使用的材料作质量检验.保温材料及其制品的性能必须符合设计要求。检验方法按《火力发电厂热力设备和管道保温材料条件与检验方法》(SDJ68—85)进行。1。5.2保温材料施工时,应拼缝严密,一层错缝,二层压缝,有孔洞处要用碎料填塞密实。1.5.3保温层绑扎要牢固,每块保温材料不少于两道双股镀锌铁丝。铁丝直径的选择视保温外径尺寸而定。一般:(1)保温外径﹤150mm时,用18#镀锌铁丝。(2)保温外径≥150mm时,用16#镀锌铁丝.1.5。4保温用管壳的接缝应放在管侧面,不应放在顶部或下部。1.5.5法兰连接处,须留有拆卸间隙,长度以能拆卸螺栓为准,一般为螺栓长度加20-30毫米。1.5。6管道支吊架附近的保温结构应留有足够的间隙,使得管道热胀冷缩时不致破坏主保温结构。1.5.7设备上的短管,法兰和人孔要露出保温结构之外,伸出短管的保温同与其相连管道的保温一致,施工时将设备上的铭牌留出,并在其周围作好防漏渗水处理.1。5.8保温施工期间,切忌保温材料受潮,尤其是室外保温,应在晴天进行,做到主保温层和外护同时施工,并应有切实可行的防雨应急措施。1。5.9金属罩壳要紧贴主保温层上,并搭接牢固.1.5。10罩壳环向搭口向下,相邻搭口方向与管道坡度方向一致。轴向搭缝采用插接,先用钻头在护罩上钻孔,然后用抽芯铆钉固定,间距200mm左右,露天管路支吊架露出铝皮的地方应在吊杆上加装防雨罩,以防雨水进入保温层。1.5。11当环境温度不超过25℃时,保温外护层表面温度不应超过50℃三、保温支撑件及保温固定件安装:1、介质温度小于450℃时,支撑件可采用焊接承重件,介质温度高于450℃时,支撑件采用紧箍承重环。当不允许直接焊于设备或管道上时,应采用紧箍承重环。直接焊于不锈钢管上时,应加焊不锈钢垫板。2、支撑件的承面宽度应比保温层厚度少10mm,支撑件的间距:1。5~2m。3、保温结构的固定件设置:四、保温层施工:1、设备保温层安装应从支撑板开始由下而上进行,保温材料厚度必须符合设计要求,对缝与缝包扎严密。每块绝热材料至少要用两道14#镀锌铁丝捆扎牢固,铁丝间距应匀称松紧一致,绝热材料由两层或两层以上组成时,应分层捆扎。同层应错缝,上下压缝,有孔洞处要用碎料填塞密实.2、如果没有保温支撑圈,现场又不允许施焊时,可制作可拆卸结构的保温支撑圈。五、外护层施工:方案:(复合硅酸铝抹面料施工):1铁丝网施工:镀锌铁丝网安装时,两块铁丝网应对接,铁丝网与钩钉要紧固可靠,并保证紧贴在保温层上。施工完毕后,铁丝网表面不应有铁丝断头露出
单篇购买
VIP会员(1亿+VIP文档免费下)

扫码即表示接受《下载须知》

管道保温施工方案

文档大小:1.2MB

限时特价:扫码查看

• 请登录后再进行扫码购买
• 使用微信/支付宝扫码注册及付费下载,详阅 用户协议 隐私政策
• 如已在其他页面进行付款,请刷新当前页面重试
• 付费购买成功后,此文档可永久免费下载
年会员
99.0
¥199.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用

手机号注册 用户名注册
我已阅读并接受《用户协议》《隐私政策》
已有账号?立即登录
我已阅读并接受《用户协议》《隐私政策》
已有账号?立即登录
登录
手机号登录 微信扫码登录
微信扫一扫登录 账号密码登录

首次登录需关注“豆柴文库”公众号

新用户注册
VIP会员(1亿+VIP文档免费下)
年会员
99.0
¥199.0

6亿VIP文档任选,共次下载特权。

已优惠

微信/支付宝扫码完成支付,可开具发票

VIP尽享专属权益

VIP文档免费下载

赠送VIP文档免费下载次数

阅读免打扰

去除文档详情页间广告

专属身份标识

尊贵的VIP专属身份标识

高级客服

一对一高级客服服务

多端互通

电脑端/手机端权益通用
